Sachsenhausener / Chausseestraße: Abschnittsweise Deckschichtsanierung und Neubau Bushaltestellen seit 18.05.

Sachsenhausener Straße / Chausseestraße (abschnittsweise)
16515 Oranienburg

Karte anzeigen Adresse exportieren

Die Stadt Oranienburg investiert weiter in gut befahrbare und sichere Straßen: Am Montag, den 18. Mai, starten in der Sachsenhausener Straße und der Chausseestraße Arbeiten, die den Bereich zwischen Heidestraße und dem Kreuzungsbereich „Zum Bahnhof“ in mehreren Bauabschnitten deutlich aufwerten.

Geplant sind unter anderem:

  • moderne, barrierefreie Bushaltestellen
  • sichere Mittelinseln zum Überqueren der Straße
  • eine neue Asphaltdeckschicht auf rund 1,3 Kilometern
  • die Instandsetzung von Regenwasserabläufen und Leitungen

Bitte beachten Sie auch unsere #aktuellen Hinweise und unsere #aktuellen Updates von der Baustelle weiter unten ...

Die Baumaßnahme erfolgt in drei Bauabschnitten:

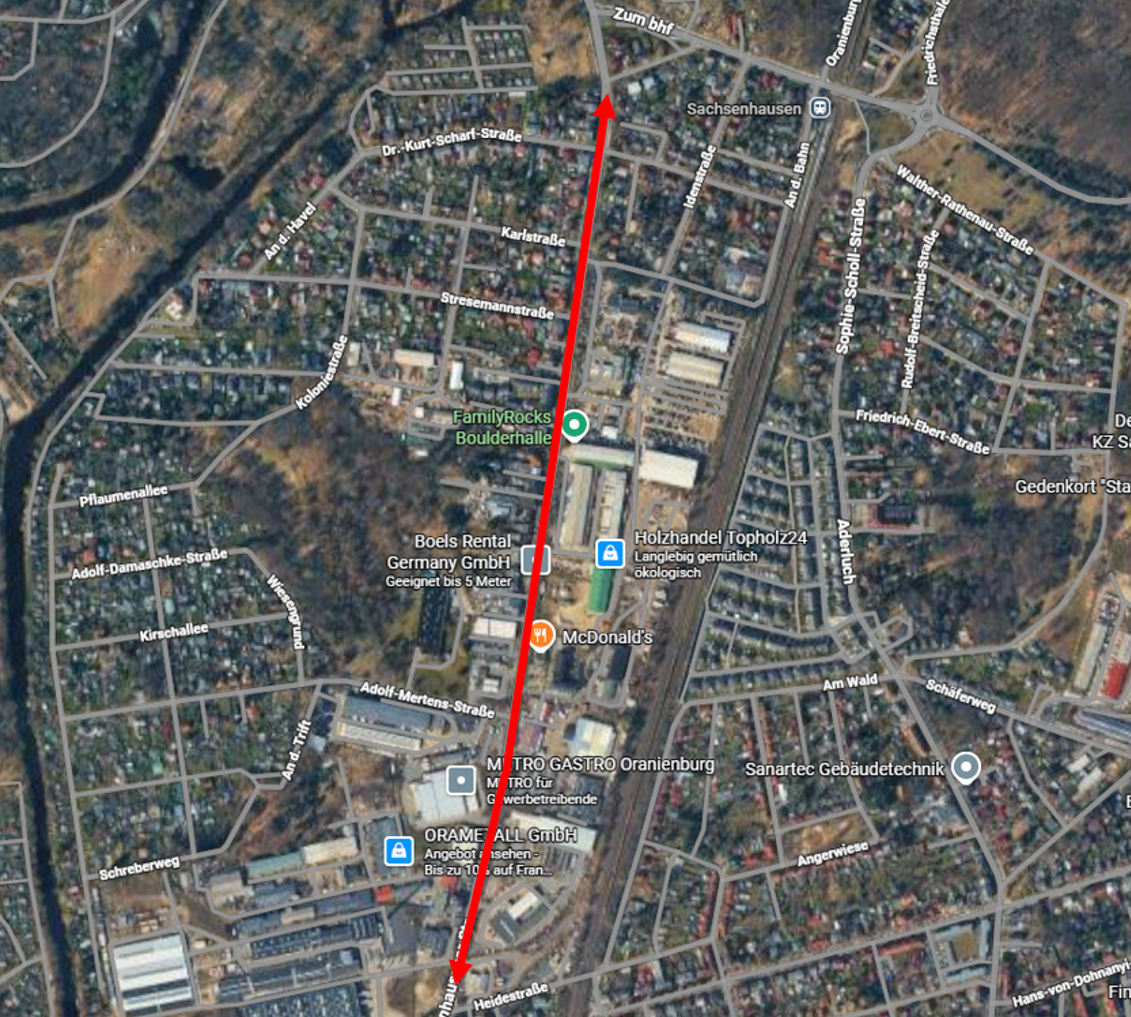

1. Bauabschnitt
Bushaltestelle „Chausseestraße“ inkl. Mittelinsel

Ab 18.05. 2026 bis voraussichtlich 15.07.2026: punktuelle Vollsperrung für die Herstellung der stadtauswärtigen Bushaltestelle „Chausseestraße“ inkl. der Mittelinsel.

Die Chausseestraße kann stadteinwärts bis Straße „Zum Bahnhof“ und stadtauswärts bis Karlstraße befahren werden.

Aktuelle Änderung: Durch die unerwartete Mehrmenge an Betonabbruch beim Rückbau der alten Bushaltestelle und den zusätzlichen Ausbesserungen an den Regenentwässerungsanlagen verzögert sich die Bauzeit am Umbau der Bushaltestelle „Chausseestraße“.

Um den Endtermin der Gesamtbaumaßnahme nicht zu gefährden, müssen die Restarbeiten ab 15.06.2026 bis voraussichtlich 15.07.2026 als Wanderbaustelle parallel zum Bauabschnitt 2 (Neubau der Bushaltestellen „Adolf-Mertens-Straße“) mit halbseitiger Straßensperrung in der Chausseestraße beendet werden.

Die Dr.-Kurt-Scharf-Straße bleibt in diesem Zeitraum noch gesperrt, da ein gefahrloses Abbiegen nicht möglich ist.

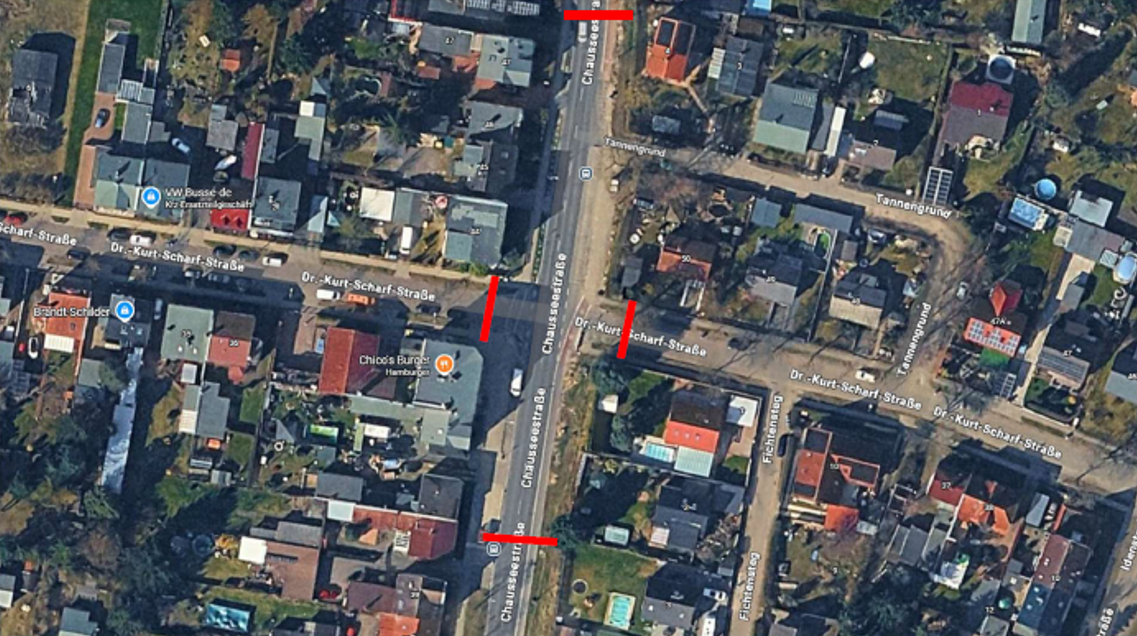

Bauabschnitt 1
Bauabschnitt 1

1. Bauabschnitt: Vollsperrung in der Chausseestraße

2. Bauabschnitt:
Bushaltestelle „Adolf-Mertens-Straße“ inkl. Mittelinsel

Vom 15.06.2026 bis 19.07.2026: punktuelle Vollsperrung für die Herstellung der Bushaltestelle „Adolf-Mertens-Straße“ inkl. der Mittelinsel.

Die Chausseestraße kann in diesem Zeitraum aus beiden Richtungen kommend bis zum EDEKA-Markt befahren werden. Beide Zufahrten zum EDEKA-Parkplatz können als Ein- und Ausfahrt genutzt werden.

Aktuelle Änderung: Durch die unerwartete Mehrmenge an Betonabbruch beim Rückbau der alten Bushaltestelle und den zusätzlichen Ausbesserungen an den Regenentwässerungsanlagen verzögert sich die Bauzeit am Umbau der Bushaltestelle „Chausseestraße“.

Um den Endtermin der Gesamtbaumaßnahme nicht zu gefährden, müssen die Restarbeiten ab 15.06.2026 bis voraussichtlich 15.07.2026 als Wanderbaustelle parallel zum Neubau der Bushaltestellen „Adolf-Mertens-Straße“ mit halbseitiger Straßensperrung in der Chausseestraße beendet werden.

Die Dr.-Kurt-Scharf-Straße bleibt in diesem Zeitraum noch gesperrt, da ein gefahrloses Abbiegen nicht möglich ist.

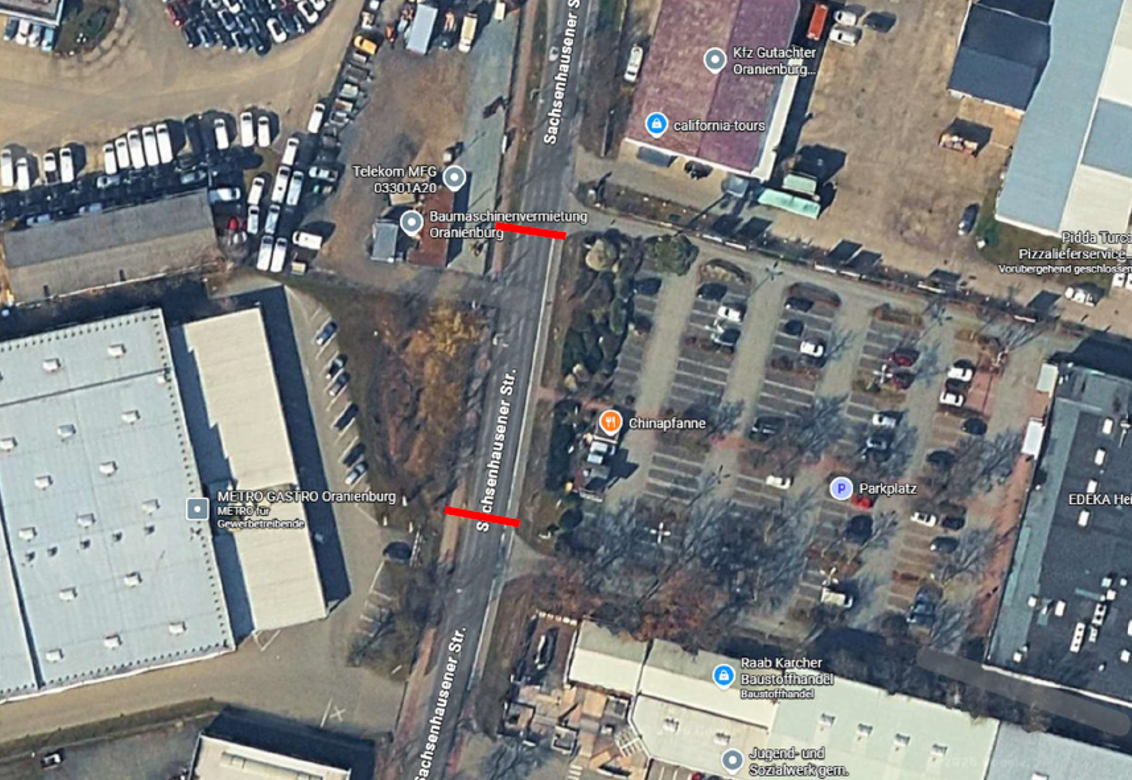

Bauabschnitt 2
Bauabschnitt 2

2. Bauabschnitt: Vollsperrung in der Sachsenhausener Straße

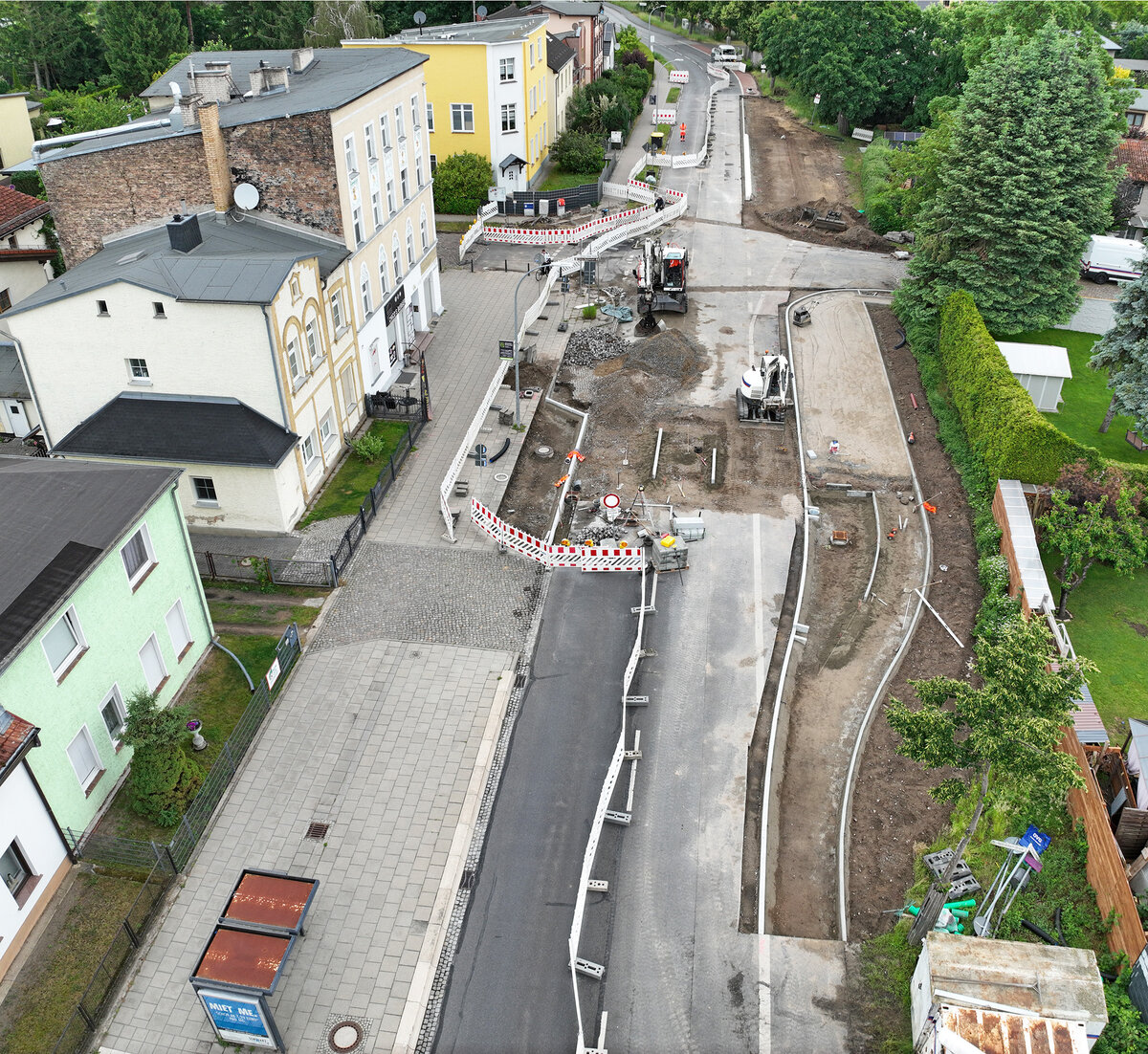

3. Bauabschnitt:
Deckschichtsanierung Sachsenhausener Straße / Chausseestraße

Voraussichtlich ab 16.07. finden Fräsarbeiten der alten Asphaltdeckschicht unter halbseitiger Sperrung statt.

Für den Einbau der neuen Asphaltdeckschicht wird es eine vollständige Straßensperrung vom 31.07. - 06.08. im gesamten Bauabschnitt geben.

Die Vollsperrung ist erforderlich, um die Arbeiten sicher und zügig durchführen zu können. Während der Sperrung ist eine Durchfahrt mit Fahrzeugen nicht möglich. Eine ausgeschilderte Umleitungsstrecke wird eingerichtet. Der Zugang zu den Grundstücken wird jederzeit sichergestellt. Anwohnerinnen und Anwohner werden gebeten, ihre Fahrzeuge außerhalb des gesperrten Bereichs abzustellen, sofern diese während der Bauzeit benötigt werden.

Voraussichtlich vom 07.08. - 13.08. finden die Restarbeiten unter halbseitiger Sperrung statt.

Weitere Information können der Anwohnerinfo entnommen werden.

Bauabschnitt 3
Bauabschnitt 3

3. Bauabschnitt: Deckschichtsanierung inkl. Fräsarbeiten

Es ist verständlich, dass Baustellen Unannehmlichkeiten mit sich bringen, aber sie sind unerlässlich, um die Infrastruktur zu erhalten. Daher wird alles darangesetzt, die Maßnahme so effizient wie möglich zu gestalten und die Beeinträchtigungen für Anlieger und Verkehrsteilnehmer auf ein Minimum zu reduzieren.

Aktuelle Hinweise

Baubesprechungen finden immer wöchentlich ab 28.05.2026 um 10 Uhr vor Ort auf der Baustelle statt. Anlieger / Anwohner können gern zu 9:30 Uhr vorbeikommen, wenn es Fragen oder sonstige Anliegen bzgl. der Baumaßnahme gibt.

Hinweis: Alle Gewerbebetriebe in der Umgebung der Baumaßnahme sind weiterhin erreichbar (nur während der viertägigen Vollsperrung im Juli gibt es diesbezügliche Einschränkungen).

Aktuelle Updates von der Baustelle

Update 21.07.2026

Fotos von der Baustelle

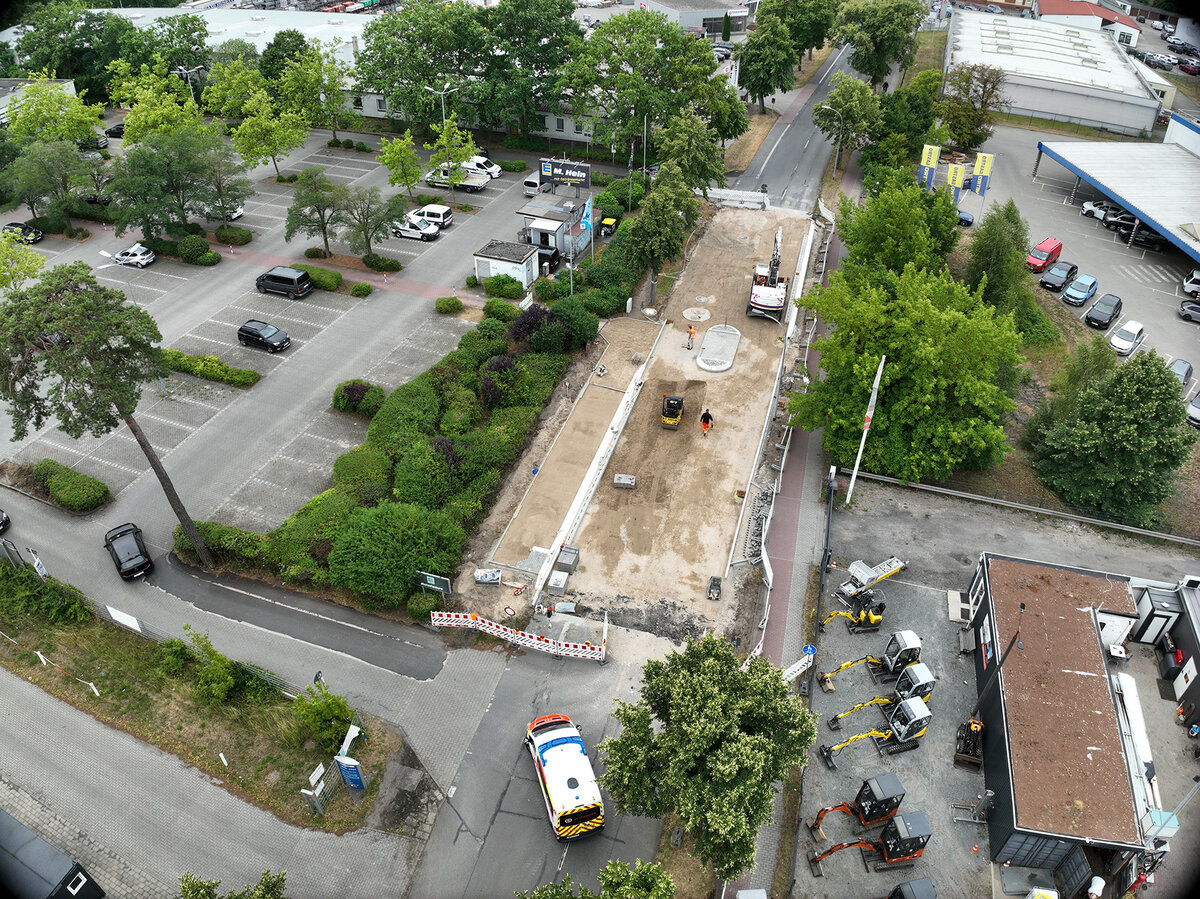

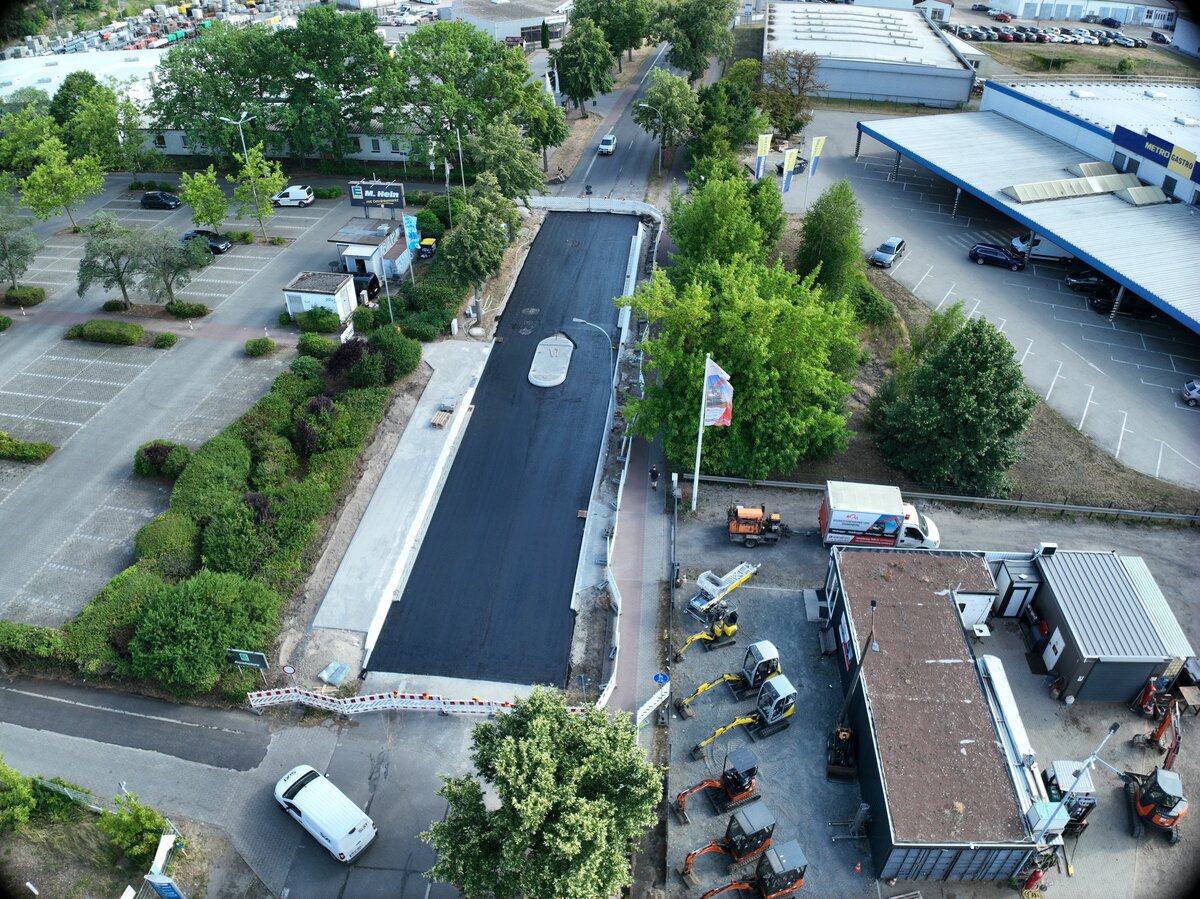

Die Bushaltestelle stadtauswärts ist fertiggestellt. Die Asphalttrag- und -binderschicht sind eingebaut. © Eurovia
Die Bushaltestelle stadtauswärts ist fertiggestellt. Die Asphalttrag- und -binderschicht sind eingebaut. © Eurovia

Die Bushaltestelle stadtauswärts ist fertiggestellt. Die Asphalttrag- und -binderschicht sind eingebaut.

Update 09.07.2026
Fotos von der Baustelle:
[Update 09.07.2026] Bushaltestelle »Adolf-Mertens-Straße«: Die Querungsstelle ist fertiggestellt und die Schottertragschicht ist eingebaut. Im nächsten Schritt wird der Asphalt in diesem Bereich eingebaut. © Eurovia
[Update 09.07.2026] Bushaltestelle »Adolf-Mertens-Straße«: Die Querungsstelle ist fertiggestellt und die Schottertragschicht ist eingebaut. Im nächsten Schritt wird der Asphalt in diesem Bereich eingebaut. © Eurovia

Bild 1 (oben): Bushaltestelle „Adolf-Mertens-Straße“: Die Querungsstelle ist fertiggestellt und die Schottertragschicht ist eingebaut. Im nächsten Schritt wird der Asphalt in diesem Bereich eingebaut.

Bild 2 (unten): Bushaltestelle „Chausseestraße“: Die Pflasterarbeiten sind abgeschlossen. Der Bereich der Wartehalle wurde ausgespart für die Herstellung des erforderlichen Fundamentes. Die Andeckung des Oberbodens wird als Restleistung im Nachgang erfolgen.

[Update 09.07.2026] Bushaltestelle »Chausseestraße«: Die Pflasterarbeiten sind abgeschlossen. Der Bereich der Wartehalle wurde ausgespart für die Herstellung des erforderlichen Fundamentes. Die Andeckung des Oberbodens wird als Restleistung im Nachgang erfolgen. © Eurovia
[Update 09.07.2026] Bushaltestelle »Chausseestraße«: Die Pflasterarbeiten sind abgeschlossen. Der Bereich der Wartehalle wurde ausgespart für die Herstellung des erforderlichen Fundamentes. Die Andeckung des Oberbodens wird als Restleistung im Nachgang erfolgen. © Eurovia

Update 30.06.2026

Fotos von der Baustelle:

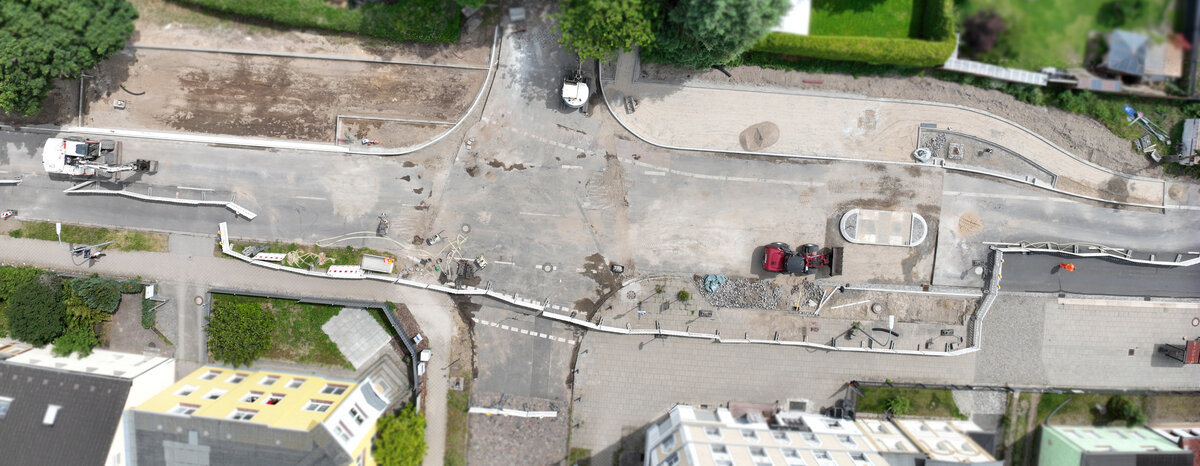

Baustelle Chausseestraße: Die Querungsstelle, die dazugehörigen Gehweganschlüsse und die Bushaltestelle sind weitestgehend fertiggestellt. © Eurovia
Baustelle Chausseestraße: Die Querungsstelle, die dazugehörigen Gehweganschlüsse und die Bushaltestelle sind weitestgehend fertiggestellt. © Eurovia

Bild 1 (oben): Die Querungsstelle, die dazugehörigen Gehweganschlüsse und die Bushaltestelle sind weitestgehend fertiggestellt.

Bild 2 (unten):  Die Entwässerungsanlagen inkl. Reinigungsschacht werden unter der Fahrbahn eingebaut.

Baustelle Chausseestraße: Die Entwässerungsanlagen inkl. Reinigungsschacht werden unter der Fahrbahn eingebaut. © Eurovia
Baustelle Chausseestraße: Die Entwässerungsanlagen inkl. Reinigungsschacht werden unter der Fahrbahn eingebaut. © Eurovia

Update 12.06.2026

Foto von der Baustelle:
Mit Stand vom 12.06.2026 sind die fertiggestellte Querungsstelle in der Fahrbahnmitte der Chausseestraße sowie der Geh- und Radweganschluss bereits gut zu erkennen. © Eurovia
Mit Stand vom 12.06.2026 sind die fertiggestellte Querungsstelle in der Fahrbahnmitte der Chausseestraße sowie der Geh- und Radweganschluss bereits gut zu erkennen. © Eurovia

Zum Foto: Die bereits fertiggestellte Querungsstelle in der Fahrbahnmitte der Chausseestraße sowie der Geh- und Radweganschluss sind bereits gut zu erkennen.

Update 08.06.2026

Durch die unerwartete Mehrmenge an Betonabbruch beim Rückbau der alten Bushaltestelle und den zusätzlichen Ausbesserungen an den Regenentwässerungsanlagen verzögert sich die Bauzeit am Umbau der Bushaltestelle „Chausseestraße“.

Um den Endtermin der Gesamtbaumaßnahme nicht zu gefährden, müssen die Restarbeiten ab 15.06.2026 bis voraussichtlich 15.07.2026 als Wanderbaustelle parallel zum Neubau der Bushaltestellen „Adolf-Mertens-Straße“ mit halbseitiger Straßensperrung in der Chausseestraße beendet werden.

Die Dr.-Kurt-Scharf-Straße bleibt in diesem Zeitraum noch gesperrt, da ein gefahrloses Abbiegen nicht möglich ist.

Foto von der Baustelle:

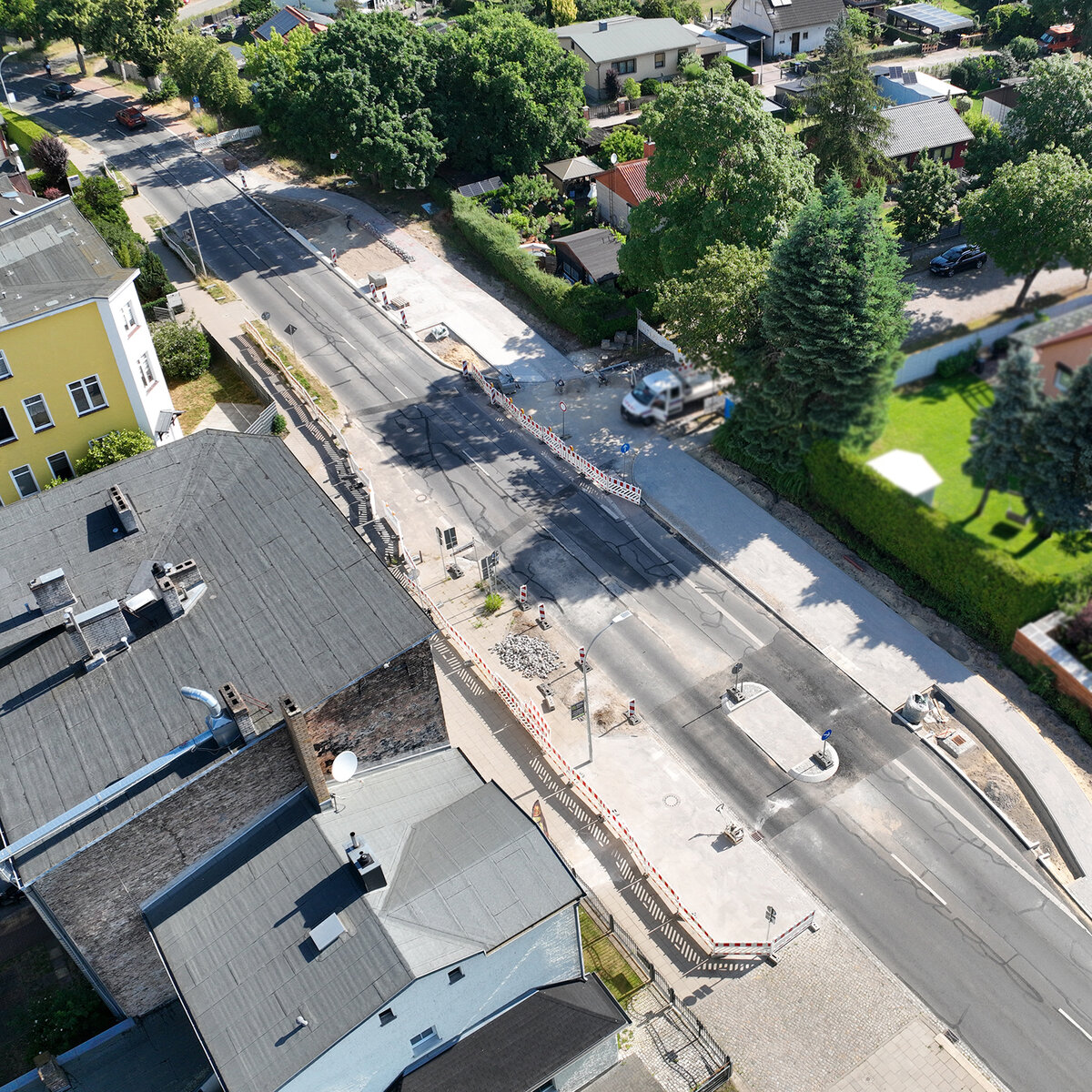

Luftbild Baustelle Chausseestraße 2026 © Eurovia
Luftbild Baustelle Chausseestraße 2026 © Eurovia

Zum Foto: Ein aktuelles Luftbild von der Baustelle in der Chausseestraße. Hier sieht man, dass die neue Bordanlage für den Gehweganschluss sowie für die Querungsstelle hergestellt wurde.

 Update 28.05.2026

Die Instandsetzung der Regenentwässerungsanlagen erwies sich als umfangreicher, als geplant. Daher ändern sich die vorgesehen Zeiträume wie folgt:

  1. Bauabschnitt: ab 18.05.2026 bis 12.06.2026
  2. Bauabschnitt: ab 15.06.2026 bis 19.07.2026
Foto von der Baustelle:

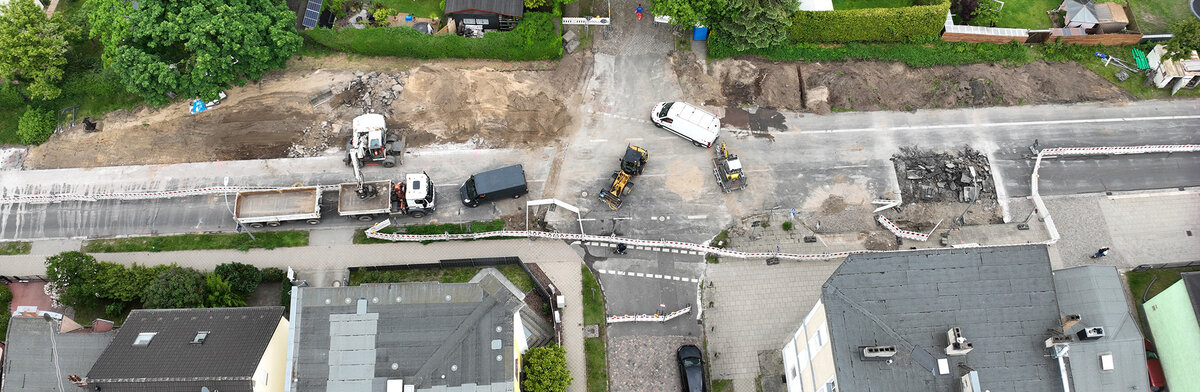

Baustellen-Update zum 28.05.2026: Die alte Bushaltestelle »Chausseestraße« mit der Bushaltebucht ist bereits vollständig zurückgebaut. Für den Einbau der Querungsstelle wurde schon teilweise der Asphalt in dem Bereich entfernt. Für den Gehweganschluss auf der östlichen Seite wurde der Oberboden abgetragen. © Eurovia
Baustellen-Update zum 28.05.2026: Die alte Bushaltestelle »Chausseestraße« mit der Bushaltebucht ist bereits vollständig zurückgebaut. Für den Einbau der Querungsstelle wurde schon teilweise der Asphalt in dem Bereich entfernt. Für den Gehweganschluss auf der östlichen Seite wurde der Oberboden abgetragen. © Eurovia

Zum Foto: Die alte Bushaltestelle „Chausseestraße“ mit der Bushaltebucht ist bereits vollständig zurückgebaut. Für den Einbau der Querungsstelle wurde schon teilweise der Asphalt in dem Bereich entfernt. Für den Gehweganschluss auf der östlichen Seite wurde der Oberboden abgetragen.
